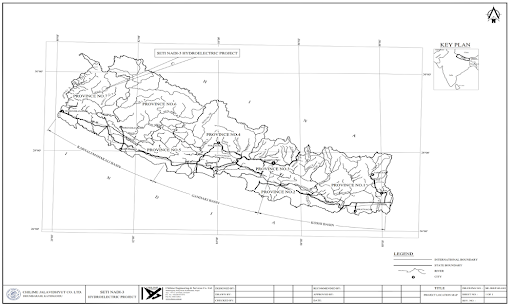

परियोजना लाइसेन्स सीमा
| Boundary Point | Easting | Northing |
|---|---|---|
| 1 | 81° 07' 51" E | 29° 33' 15" N |
| 2 | 81° 07' 51" E | 29° 30' 00" N |
| 3 | 81° 15' 00" E | 29° 33' 15" N |
| 4 | 81° 15' 00" E | 29° 30' 00" N |
साइट पहुँच
सेती नदी-३ जलविद्युत आयोजना स्थल राजमार्ग र हवाई मार्ग दुवैबाट पहुँचयोग्य छ। सडक यात्रा गर्ने हो भने काठमाडौंबाट करिब ९१३ किलोमिटर टाढा छ। अर्कोतर्फ हवाई मार्गबाट उक्त स्थानमा काठमाडौंबाट धनगढी र त्यसपछि धनगढीबाट बझाङसम्म लगातार दुईवटा उडान मार्फत पुग्नु पर्ने हुन्छ। यो दोहोरो पहुँचको सुविधाले गर्दा परियोजनास्थल पुग्न अझ सहजता प्रदान गरेको छ।
हवाई यात्रा
| S.N | From | To | Time |
|---|---|---|---|
| 1 | Kathmandu | Dhangadhi | 60 min. |
| 2 | Dhangadhi | Bajhang | 25 min. |
सडक यात्रा
| Location | Highway | Highway Code | Distance |
|---|---|---|---|
| Kathmandu to Mugling | Prithvi Highway | H04 | 114 KM |
| Mugling to Narayangad | Madan Asrit Highway | H05 | 42.8 KM |
| Narayangad to Attariya | East-West Highway | H01 | 506 KM |
| Attariya to Khodpe | Mahakali Highway | H014 | 147 KM |
| Khodpe to Chainpur | Feeder Road | F49 | 101 KM |
| Chainpur to Headworks area | Municipal Road | 2 KM | |
| Total | 913 KM |
मुख्य विशेषताहरु
| Topics | Description |
|---|---|
| Project Name | Seti Nadi – 3 Peaking Run-Off River Hydroelectric Project |
| Project Location | Jayaprithvi Municipality, Bajhang District, Sudurpaschhim Province |
| River | Seti Nadi |
| Capacity | 87 MW |
| Weir | Length 67m and height 16m, Radial Gated Weir of size 10 m x 11 m (B x H) (4 Nos.) |
| Undersluice | Orifice (Radial Gate) type, size 10m x 13m (B x H) (1 No.) |
| Settling Basin | Surface – 3 Nos (125 x 16 x 21) (L x B x H)m |
| Headrace Culvert | 1069.8 m length, width and height of 6 x 6 m (1 No.) |
| HRT | 4251 m length with dia. 6.2m, Horse Shoe shaped |
| Surge Shaft | 65.3 m height with dia. of 15m |
| Pressure Shaft | 155.5m length with 4.7 m dia. |
| Powerhouse | 74m x 16m x 41m Underground |
| Tailrace | 452m length with 6 m dia. |
| Turbine | Vertical Shaft Francis (3 units) |
| Transmission Line | 12 km, 132 kV Double Circuit |
| Total Annual energy | 483.206 GWh |
| Off-peak dry energy | 133.719 GWh |
| Peak dry energy | 14.67 GWh |
| Wet season energy | 334.819 GWh |
परियोजना स्थिति
शक्ति र ऊर्जा
यस कम्पनी र नेपाल विद्युत प्राधिकरण (NEA) बीच विद्युत खरिद सम्झौता (PPA) को लागि Energy Locking तथा कनेक्सन सम्झौता पनि सम्पन्न भईसकेको छ। ऊर्जा शक्तिको विवरण यस प्रकार रहेको छः
| Total Energy (KWh) | Ratio | ||
|---|---|---|---|
| Peak Hour Dry Energy | 14,666,420.88 | Dry Energy | 30.71% |
| Off-Peak Dry Energy | 133,719,881.76 | Wet Energy | 69.29% |
| Total Dry Energy | 148,386,302.65 | ||
| Wet Energy | 334,819,937.93 | ||
| Grand Total | 483,206,240.58 | Total | 100% |
उर्जा उत्पादन र प्रसारण
सेती नदी–३ जलविद्युत आयोजनाबाट उत्पादित बिजुलीलाई पावर-हाउस देखि प्रस्तावित जयपृथ्वी नगरपालिका, वडा नं. १ मा पर्ने कैलाश भन्ने ठाउँमा निर्माणहुने चैनपुरहब सबस्टेसनसम्म करिब १२ किलोमिटर लामो १३२ के.भी. क्षमताको डबल सर्किट प्रसारण लाइन मार्फत राष्ट्रिय प्रसारण लाइनमा जोडिनेछ ।
कम्पनीको भावी यजना
- विद्युत खरिद सम्झौता (पीपीए): उत्पादित बिजुली खरिद टुङ्गाउनका लागि नेपाल विद्युत प्राधिकरण (NEA) सँग वार्ता र औपचारिक सम्झौता गर्ने ।
- वित्तीय व्यवस्थापन: परियोजनाको निर्माण चरणका लागि आवश्यक लगानी रकम सुनिस्चित गर्न वित्तीय संस्थाहरूसँग समन्वय गर्ने।
- निर्माण ठेकेदार छनोट: परियोजनाको लागि मुख्य निर्माण ठेकेदार छनोट गर्न टेन्डर कागजात तयार गर्ने।
- साइट तयारी: निर्माण प्रक्रिया सहज बनाउन आयोजना स्थलमा साइट कार्यालयको स्थापना र कर्मचारी आवासको ब्यवस्थापन गर्ने।
- जग्गा अधिग्रहण: परियोजनाको विकासको लागि आवश्यक सरकारी जग्गा लीज प्रक्रियानुसार लिन सम्झौता गर्ने। साथै अधिग्रहण गरिएका निजी जग्गामाहरु लिन बाँकी रहेकाहरु समेत लिगि सकेर सो जग्गामा स्थायी सिमाङ्कन गरी सीमा पिल्लर लगाउने।
- पूर्वाधार विकासः सहज पहुँचका लागि विद्यमान सडकलाई आयोजना क्षेत्रसम्म पुर्याउने लिंक सडक निर्माणका लागि अध्ययन गर्ने।
